Mitte Juli wurden die vier Betontürme im Windpark Hohenlochen fertig gestellt. Die Türme, inklusive Inneneinbauten wie z.B. Leitern, sind somit bereit für den nächsten Bauabschnitt informiert Sebastian Schüßler, Gesamtprojektleiter Windpark Hohenlochen von der Badenova-Wärmeplus in Freiburg.

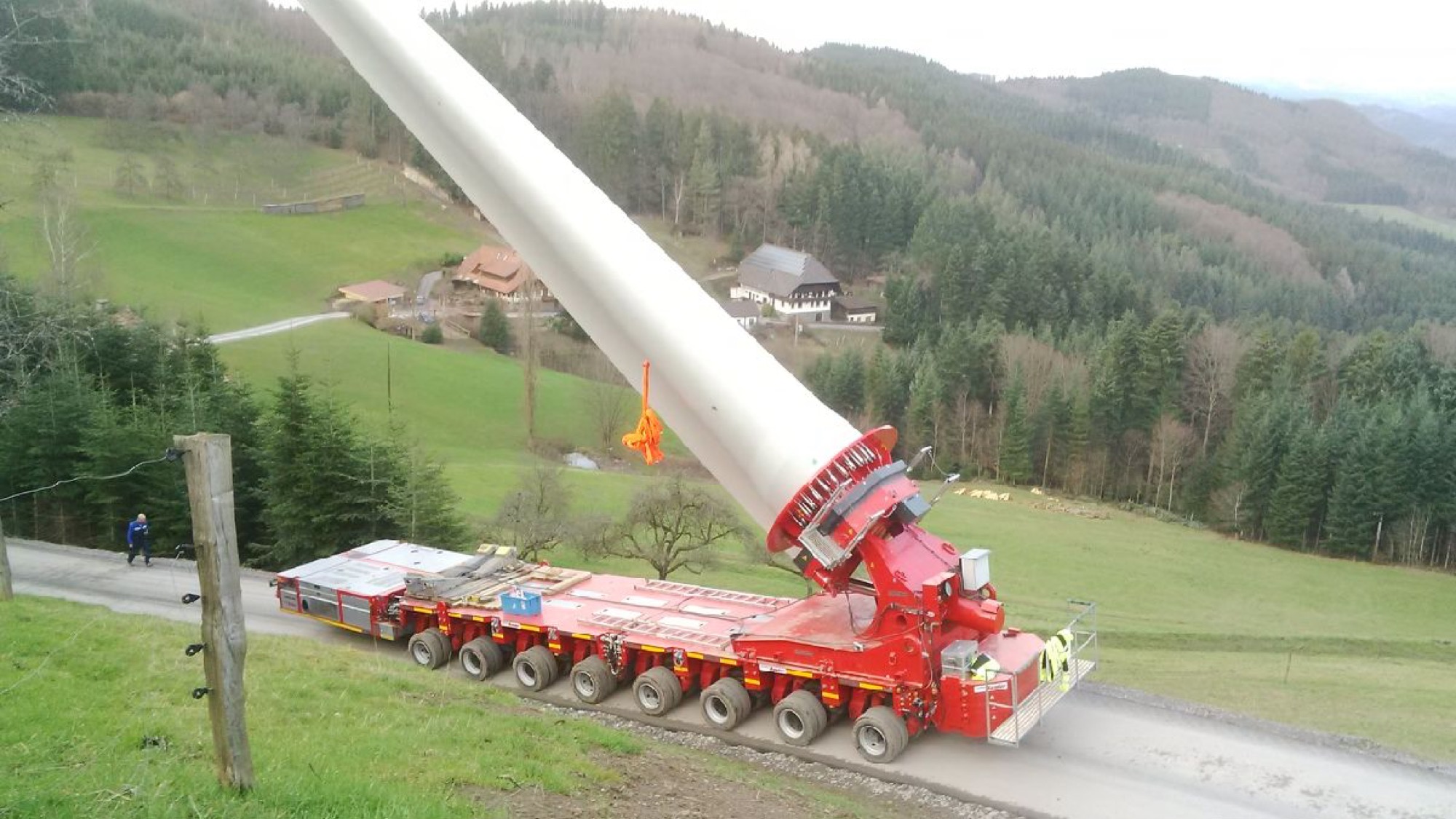

Die Vorbereitungen auf die nun bevorstehende, spannende Projektphase laufen auf Hochtouren. Anfang August beginnt die Anlieferung der ersten Großkomponenten auf die Lagerflächen in Zell am Harmersbach und in Fischerbach. In Zusammenarbeit mit den Transportunternehmen und den Gemeinden wurde das Logistikkonzept optimiert. Die Rotorblätter und das längste Stahlturmsegment mit einer Länge von ca. 30 m werden über Zell am Harmersbach angeliefert. Der Montagekran, das Maschinenhaus und die zwei kleineren Stahlturmsegmente gelangen über Fischerbach in den Windpark.
Den kompletten Bericht und weitere Bilder finden Sie in der Print-Ausgabe der Schwarzwälder-Post.
